Blvd. Garza Sada: Construcción Primera Etapa

DESCRIPCIÓN DE LA OBRA:

Ubicación: Blvd. Eugenio Garza Sada

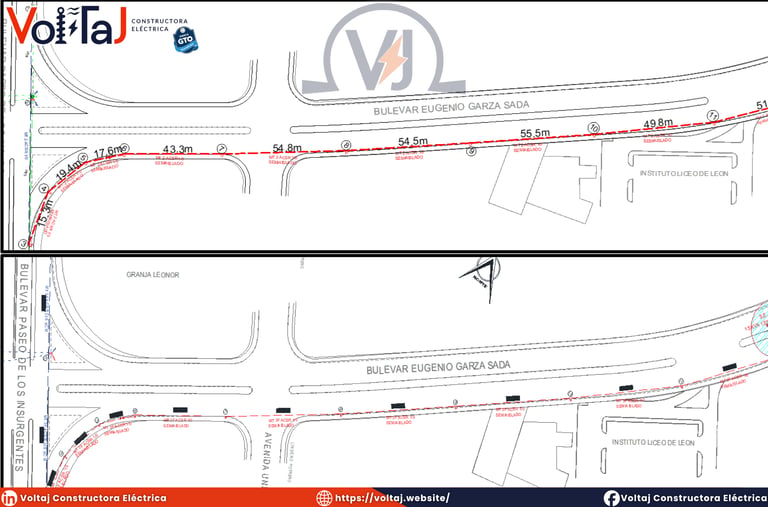

Superficie: 1 km

Fecha de inicio: 02 de marzo de 2025

Fecha de terminación:16 de mayo de 2025

Alcance de los trabajos realizados

Como parte del proyecto, se ejecutaron diversas actividades enfocadas en la instalación y adecuación de infraestructura eléctrica y alumbrado, entre las que destacan:

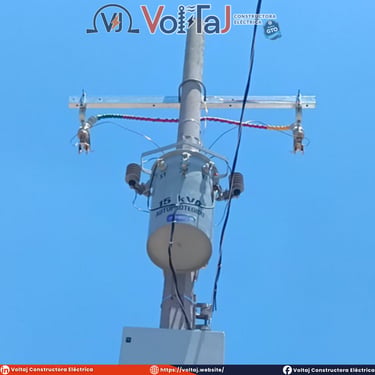

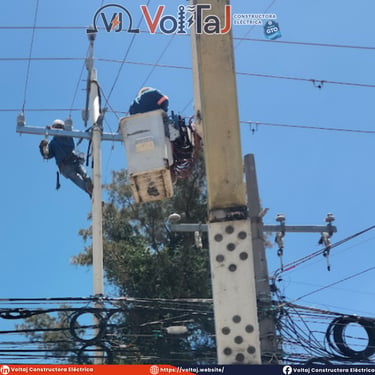

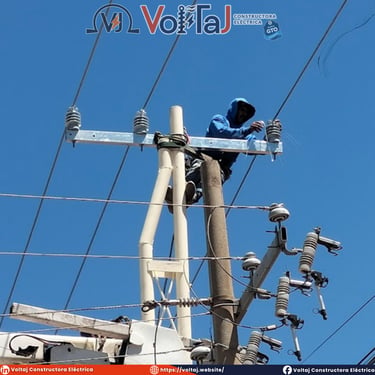

Ejecución de trabajos especializados de media tensión, consistentes en la construcción de una línea que alimenta un transformador de 15 kVA.
El objetivo de esta obra fue dotar de energía eléctrica al alumbrado público.

Infraestructura eléctrica

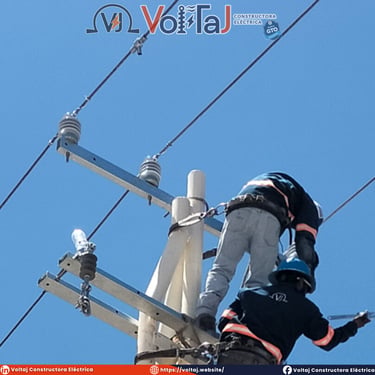

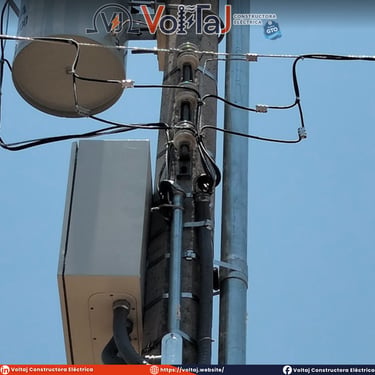

  • Tendido de cable semiaislado calibre 1/0.

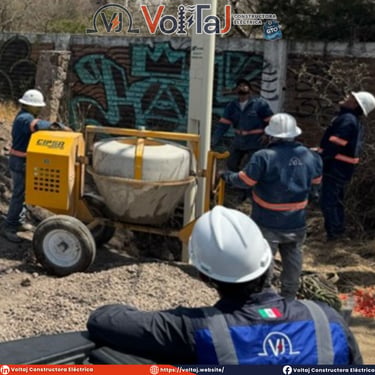

  • Instalación de postes de concreto y registros de media tensión tipo 3.

  • Elaboración de dos transiciones aéreo-subterráneo.

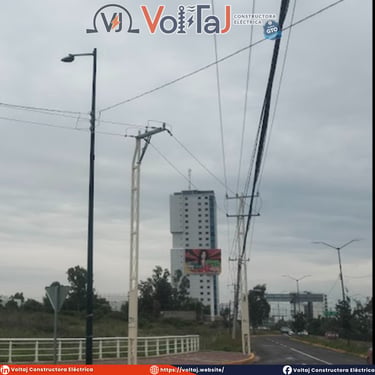

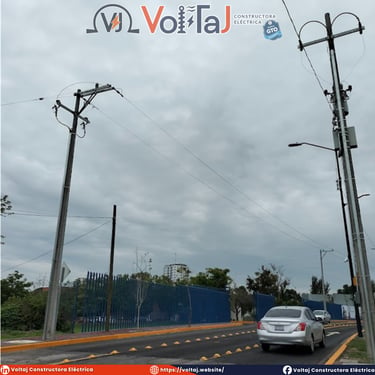

  • Colocación de postes cónicos circulares de 9 metros.

  • Instalación de cable de aluminio tipo Neutranal 2+1 calibre 4.

Sistema de alumbrado

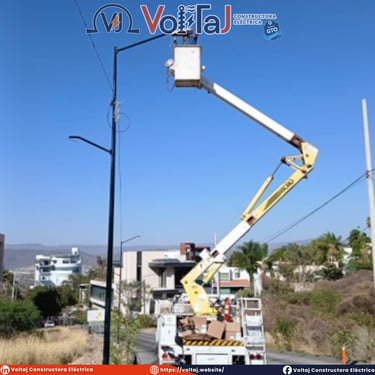

  • Montaje de luminarias.

  • Instalación de bases piramidales.

  • Colocación de registros de alumbrado.

Conexión y gestión del servicio

  • Elaboración de la acometida eléctrica, dejando preparada la infraestructura para que la Comisión Federal de Electricidad (CFE) realizara únicamente la conexión final del servicio.

  • Gestión integral ante CFE para la activación del suministro eléctrico.

Resultado del proyecto

Se desarrolló una solución integral que contempló tanto la ejecución de la infraestructura eléctrica como la coordinación y gestión necesaria para la puesta en operación del servicio, garantizando funcionalidad, seguridad y cumplimiento técnico.
